UPVC管路施工及质量把控,非常实用!

  一:概述



  随着国家对环境的要求等级以及工程施工中要求的绿色生产,目前工业管路在进行材质选择时,更加注重节能环保型材料。硬聚氯乙烯管(即UPVC)成为管路中常用的管路材质。UPVC塑料管路安装是以承插粘接的方式进行施工的,施工前需检查好各管配件的质量,确保无刮痕、裂痕和破损件。



  二:主要施工工具



  管刀,卷尺,橡胶软尺、坡口器、毛刷、干净抹布、记号笔、水平尺等。



  三、施工工序



  3.1管刀切割



  在进行所需管道切割长度时,需先仔细丈量好现场实际配管长度空间,要求其误差在如下标准内:

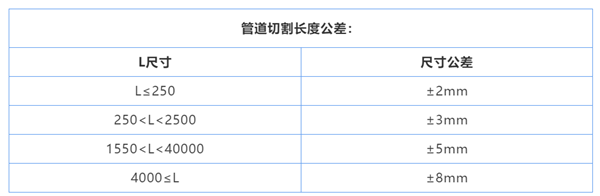

安峰环保png

  丈量方式为卷尺丈量,确定所需管材长度后,选用管刀或细锯齿或割管机进行断管,断管后的断面应平齐且垂直于轴线。



  3.2倒角:

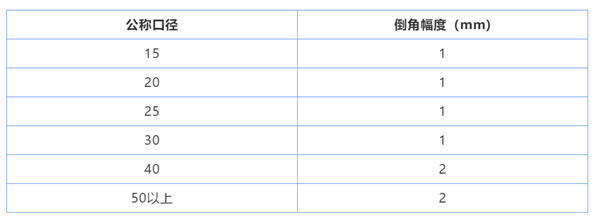

  管路切割完成后,进行倒角工作,倒角采用铣刀或坡口器;倒角要求应满足以下标准:


  3.3插入线及确认线标记:



  根据各品牌的UPVC管配件其插入深度,丈量出其插入距离,在管子外壁一圈画出等距离三点,然后用橡胶软尺画出整圈插入线;检查线则是在插入线的基础上向外延伸画出2cm,作为配管插入后检查插入深度是否合乎标准时使用。



  3.4管路粘接

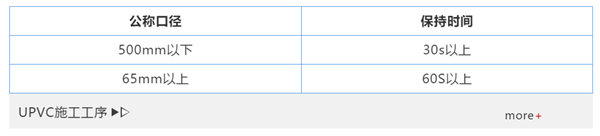

  将插入口表面用干净抹布清理干净,然后对占有油污的管件进行清洗剂擦洗,擦洗完成后进行粘结剂的均匀涂抹(承口先涂,插口后涂;承口少涂,插口多涂),涂抹粘结剂后快速插入,插到插入线位置,保持一定时间(保持时间按照以下标准),然后将挤出的粘结剂用抹布擦拭干净。


  丈量方式为卷尺丈量,确定所需管材长度后,选用管刀或细锯齿或割管机进行断管,断管后的断面应平齐且垂直于轴线,



  3.2倒角:



  管路切割完成后,进行倒角工作,倒角采用铣刀或坡口器;倒角要求应满足以下标准:



  根据各品牌的UPVC管配件其插入深度,丈量出其插入距离,在管子外壁一圈画出等距离三点,然后用橡胶软尺画出整圈插入线;检查线则是在插入线的基础上向外延伸画出2cm,作为配管插入后检查插入深度是否合乎标准时使用。



  3.4管路粘接



  将插入口表面用干净抹布清理干净,然后对占有油污的管件进行清洗剂擦洗,擦洗完成后进行粘结剂的均匀涂抹(承口先涂,插口后涂;承口少涂,插口多涂),涂抹粘结剂后快速插入,插到插入线位置,保持一定时间(保持时间按照以下标准),然后将挤出的粘结剂用抹布擦拭干净,


  1.管道切割-确定管道长

  安峰环保jpg

  2.丈量尺寸


  3.管刀切割


  4.承插口坡口处理


  5.表面处理


  6.插入线确认线标记


  7.插入口清洗处理


  8.涂抹粘结剂


  9.管道承插,擦去粘结剂


  10.核对确认线



  现场安装整体图



  UPVC排水管施工安装过程,一定要严格按照相关规范进行。以上列举了一些UPVC排水管安装工序,以及探讨一些针对性的解决办法。目前,我们的UPVC排水管的施工工艺非常成熟,也欢迎广大客户来电咨询。
